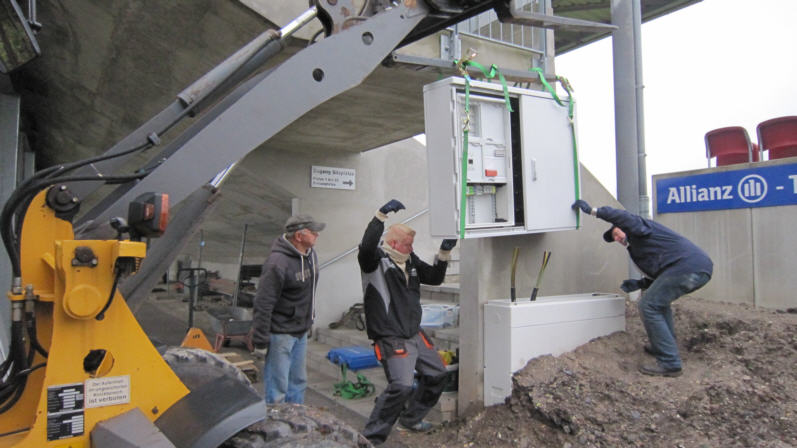

| Die Unterteile der Schaltschränke
sind eingebracht. |
 |

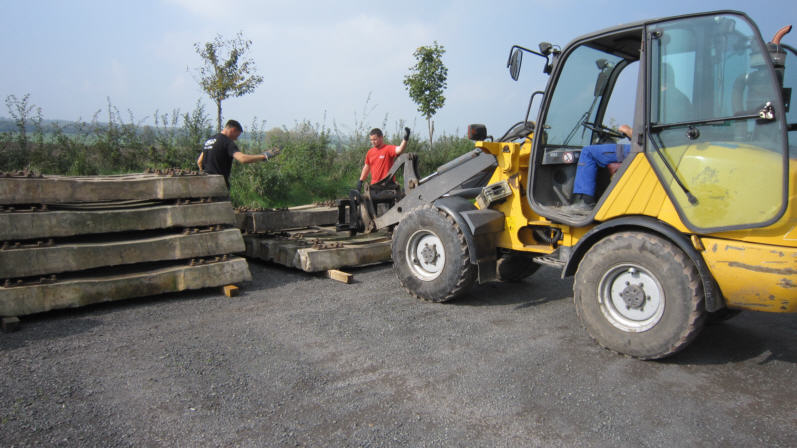

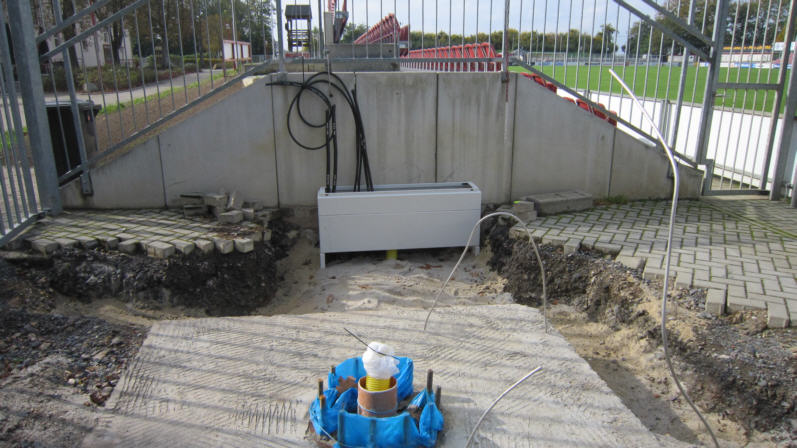

| Betonschwellen zu Erweiterung der Treppe
am sogenannten Birkenweg wurden angeliefert. |
 |
| |
 |

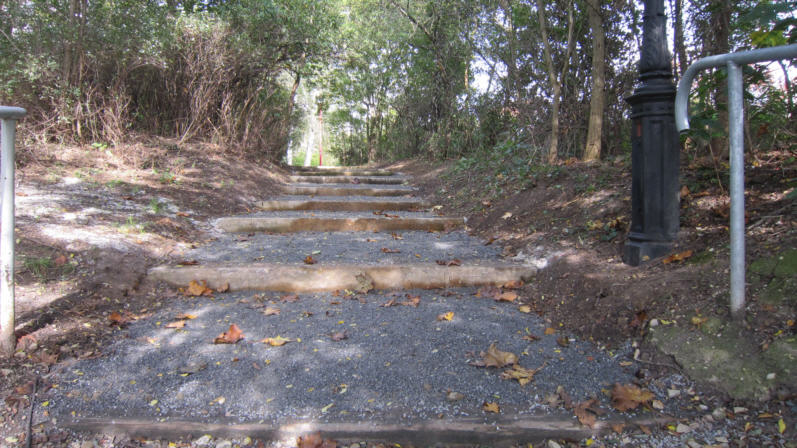

| 8 zusätzliche Stufen wurden im oberen
Teil des Zugangs zur bc-Arena eingebaut. |
 |

| Sanierung Vorraum Kegelbahn |
 |
| Der neue Raum. |
 |

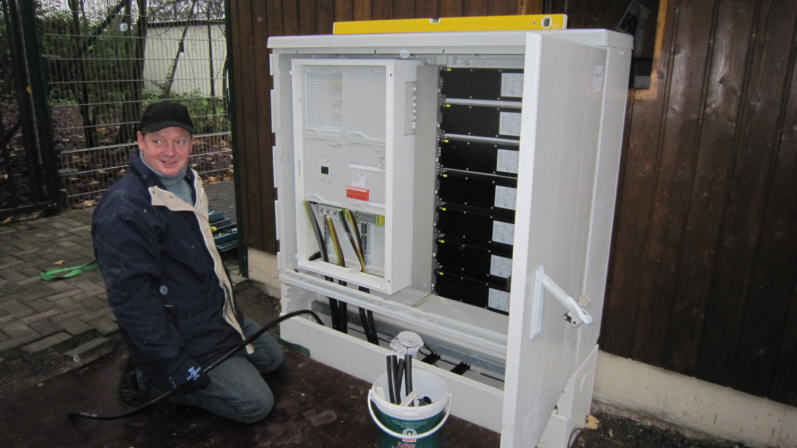

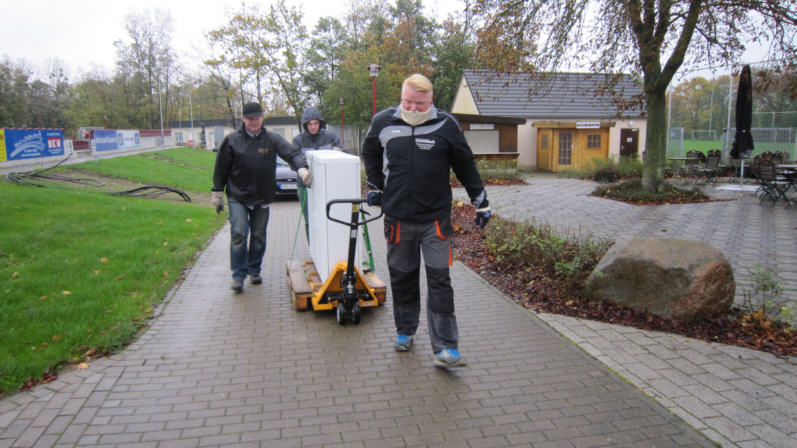

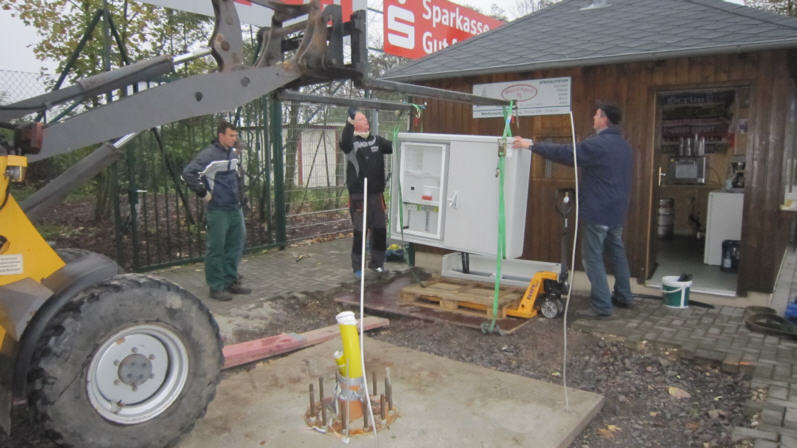

| Transport der ca.200kg schweren Schaltschränke
zu den Maststandorten. |
 |
| Setzen der Schränke auf das Unterteil. |
 |
| |
 |
| Anschließen der Kabel. Rechts zu
sehen die jeweils 25kg schweren Vorschaltgeräte |
 |

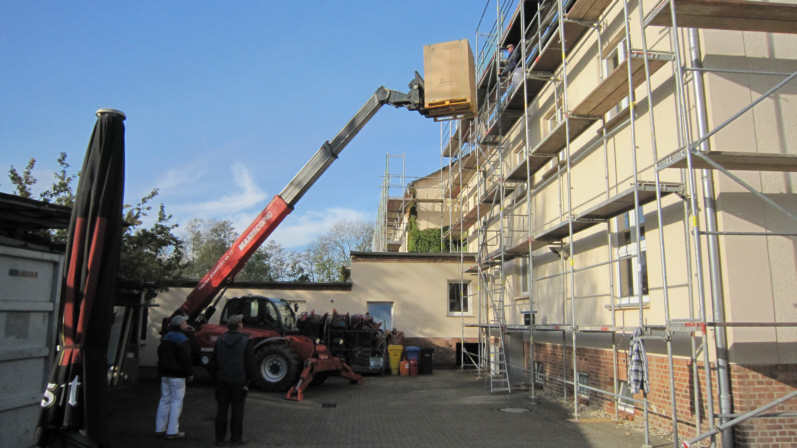

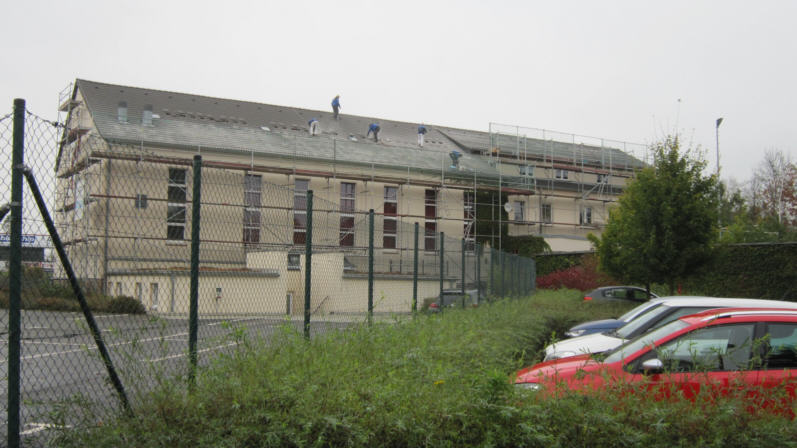

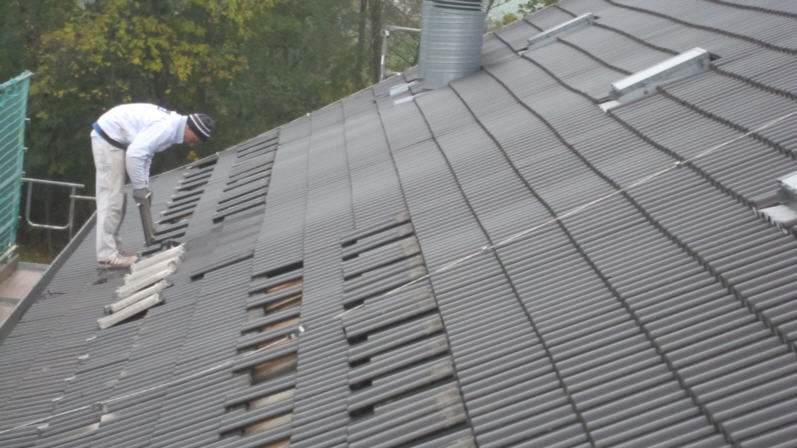

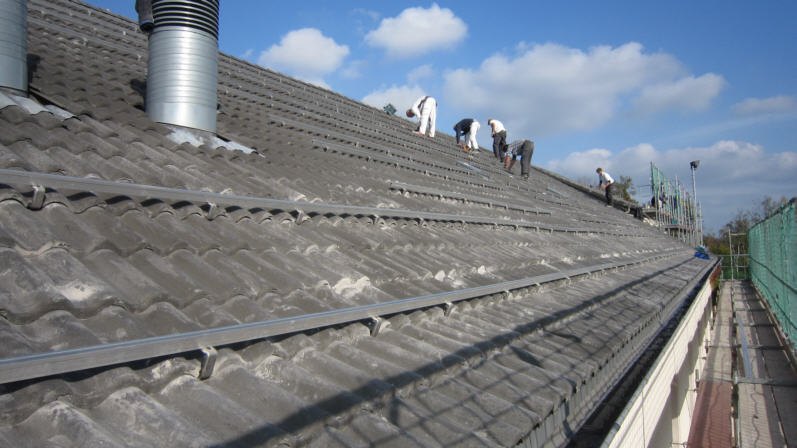

| Das Gebäude ist eingerüstet.
Die Installationsarbeiten beginnen. |
 |

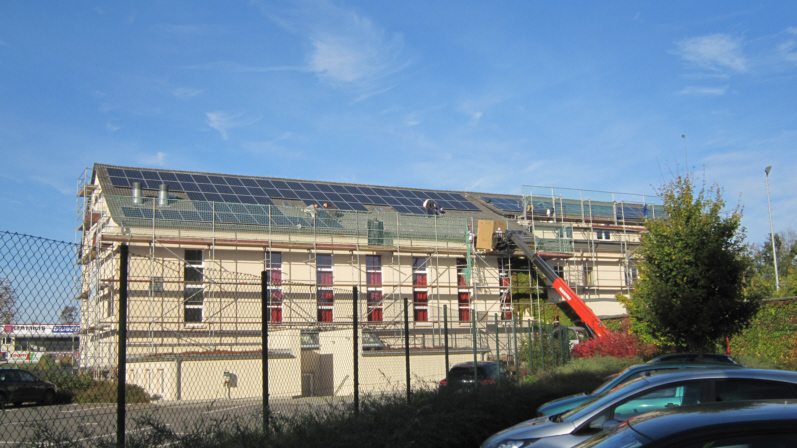

| Montage der Halterungen für die Module. |
 |
| Die Halteschienen für die Module
sind angebracht. |
 |

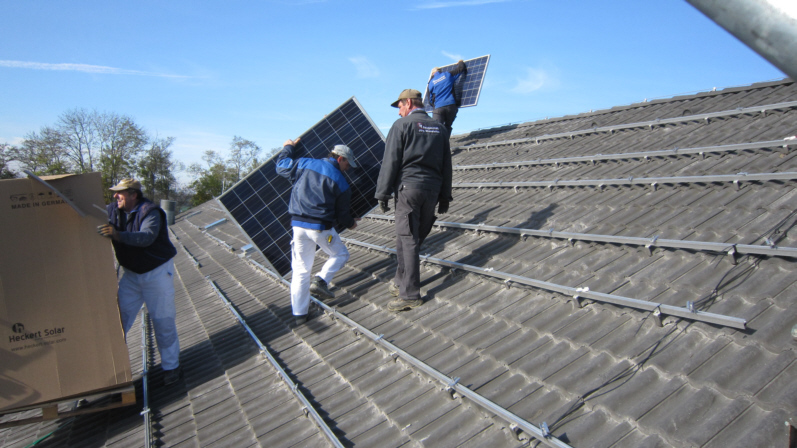

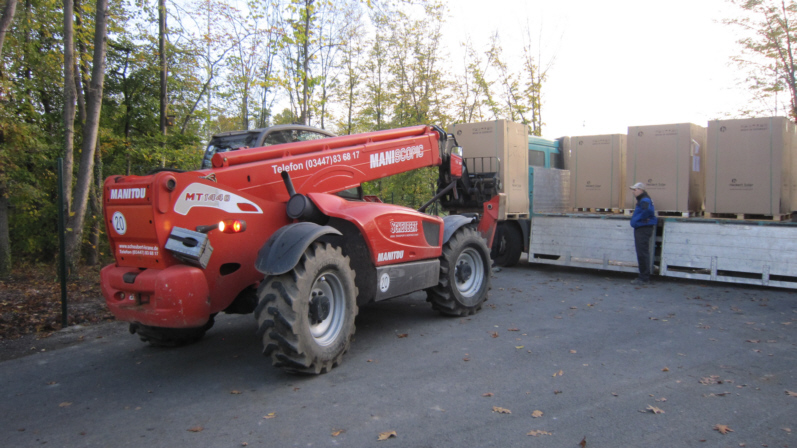

| Transport der Solarmodule... |
 |
| .....mittels eines Manitou auf das Dach. |
 |
| Schwindelfreiheit und Kraft ist gefragt.
|
 |

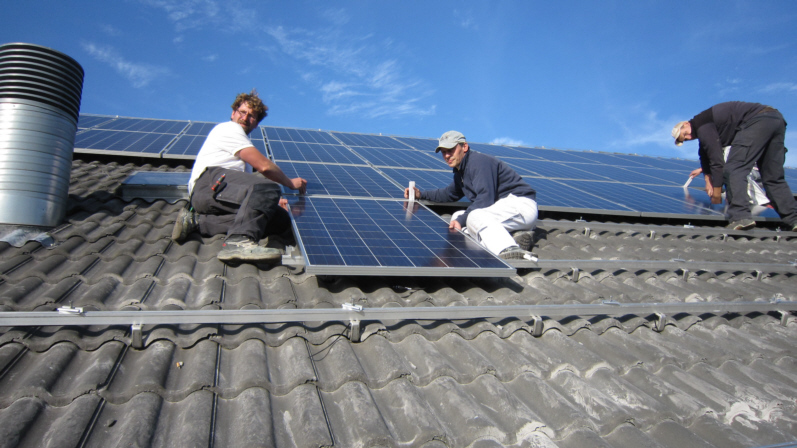

| Montage auf den Schienen. |
 |
| In nur einem Tag (27.10.) konnten alle
Module montiert werden. |
 |

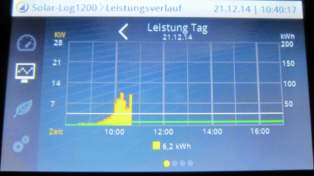

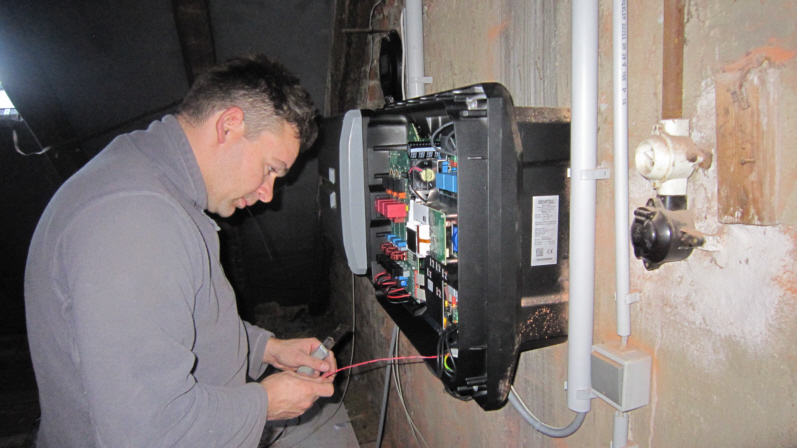

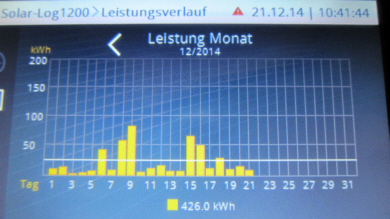

| Installation der Solarwechselrichter .(Nostalgie
von E-Technik rechts) |
 |

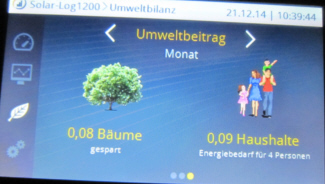

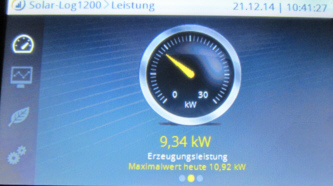

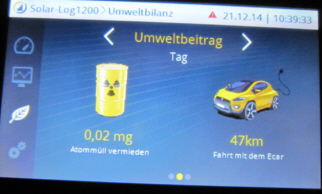

| Die beiden Solarwechselrichter wandeln
den Gleichstrom der Module in 3Phasen-Wechselstrom um. |
 |
| Am 30.10.14 werden die Maste aus Frankreich
angeliefert. |
 |

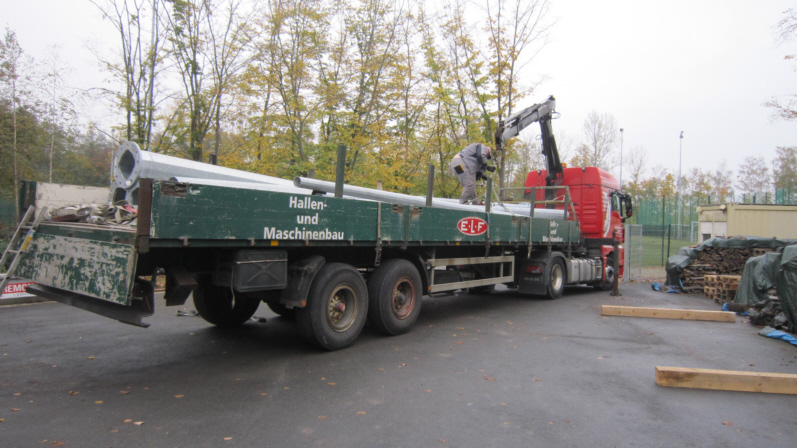

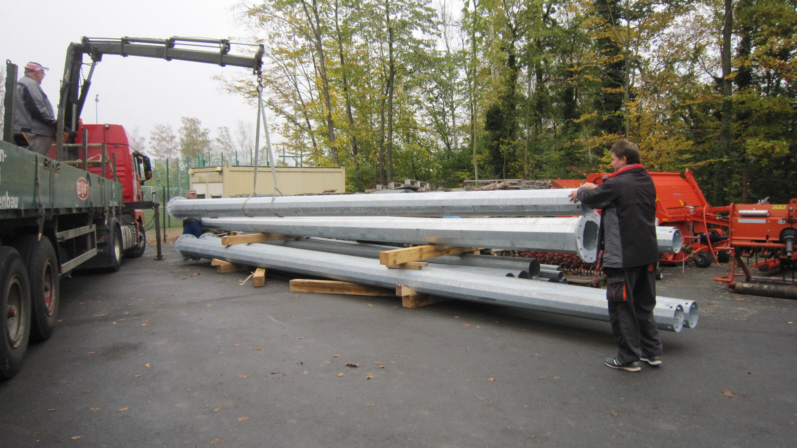

| Entladen der 10,5m langen Mastteile. |
 |

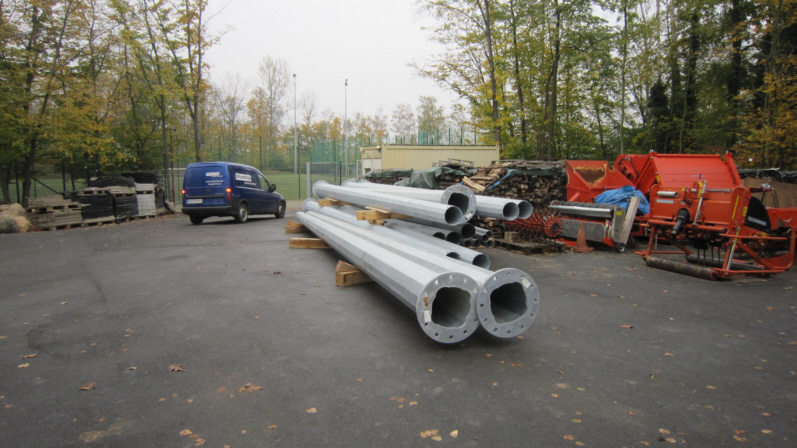

| Die 8 Maste in je 2 Teilstücken liegen
zur weiteren Montage bereit. |
